工程与采购管控:破解县区国企“项目乱象”的内控密钥
导读:结合县区属国企工程与采购管控中的常见难点,本文围绕“全周期风险拆解、合规体系升级、长效整改闭环”三大模块,参考部分地区审计实践与行业经验,提供务实性内控建设思路,配套可参考的工具与方案框架。
一、项目全周期管控:穿透式审查下的风险闭环治理
(一)四阶段核心风险点梳理
1、决策阶段:可行性研究深度不足(如对环境影响评估考虑不充分、效益测算依据不够扎实)、立项审批流程规范性有待加强、投资估算与实际需求存在偏差。
实践观察:部分项目因前期用地规划核实不充分即启动,后期出现调整甚至暂停,造成资源浪费。
2、招标阶段:招标过程规范性需关注(如围标串标风险、控制价编制的准确性)、合同条款与招标文件的衔接一致性、应招标项目是否按规定执行。
实践观察:个别项目以“抢险工程”等名义绕开招标流程,后续合同效力引发争议。
3、建设阶段:设计变更审批程序的完整性、现场签证记录的规范性(如影像资料留存)、材料价格确认、分包转包管理的合规性。
行业数据显示,该阶段变更签证相关争议在结算纠纷中占比较高。
4、结算阶段:工程量计量的准确性、材料用量与图纸的匹配度、暂列金额使用的合规性、验收资料的完整性。

(二)“三维穿透”审查方法参考
借鉴部分地区工程项目审计实践中“跨部门协同、全流程嵌入”的思路,可构建以下审查框架:

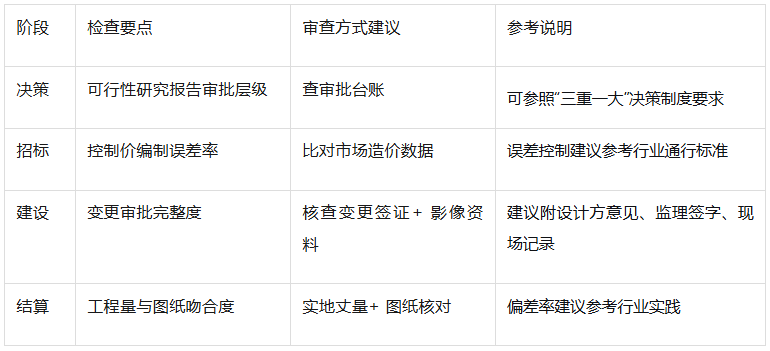

(三)工程项目关键节点内控检查参考表
注:具体误差控制标准、偏差率要求需结合企业实际情况、项目特点及属地监管规定确定,行业通行标准仅为参考,非强制性要求。
二、采购合规升级:破解小型采购“规避招标” 难题

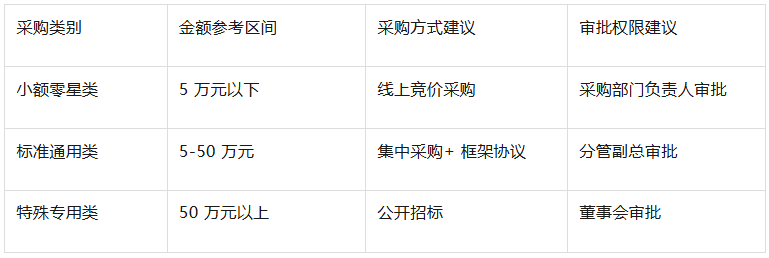

(一)分级分类采购目录设计(县区国企适用参考)

注:以上金额区间为示例性参考,企业需根据自身规模、业务特点、属地采购管理办法动态调整。应关注“拆分项目规避招标”风险,确保采购金额与方式的匹配合理性。
(二)“线上平台 + 黑名单” 双控机制建议
1、线上采购平台功能模块参考:
智能验真:通过OCR 技术核验供应商资质,比对虚假业绩;
低价预警:对明显低于成本的报价设置人工复核机制;
全程留痕:招标、报价、定标数据可同步至审计模块备查。
2、供应商黑名单管理参考框架:
列入情形:围标串标、虚假验收、多次履约违约等;
联动机制:黑名单可在企业集团或系统内共享;
退出路径:整改验收合格后满一定期限可申请移出,经多部门联审。
三、整改长效机制:PDCA 循环下的缺陷根治方案

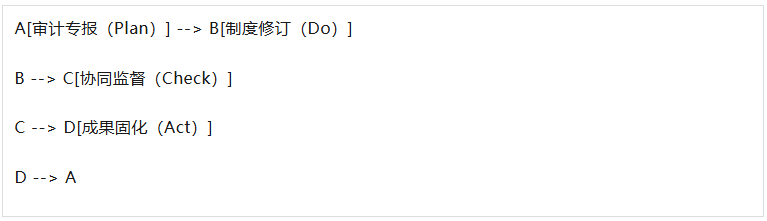

(一)某市模式与PDCA 的融合框架
以“审计专报-制度修订-协同监督”为核心逻辑,可参考以下循环框架:

(二)四阶段操作参考
1、计划阶段(Plan)- 审计专报靶向定位:
内容要求:明确缺陷等级(重大/ 一般 / 轻微)、责任部门、整改时限;
实践参考:部分地区审计对工程问题出具专报时,同步关联相关制度修订需求。
2、执行阶段(Do)- 制度修订 + 问题整改:
双轨推进:业务部门整改具体问题(如追回多付工程款),风控部门修订制度(如增补变更审批流程);
时限建议:重大缺陷限期整改,制度修订按计划推进。
3、检查阶段(Check)- 协同监督验证:
核验方式:审计部门查整改凭证,财政部门核资金流向,业务部门审流程合规性;
线上验收:通过平台核验整改资料,减少现场核查成本(参考部分企业实践)。
4、处理阶段(Act)- 闭环管理 + 追责:
成果固化:将整改经验转化为《内控操作手册》或标准流程;
问责机制:对整改不力的部门负责人可纳入考核,建议设置合理权重。
四、落地保障措施建议
1、组织保障:可成立由企业主要负责人牵头的“工程采购管控专班”,定期召开风险研判会;
2、技术支撑:按计划推进线上采购平台与财务系统对接,逐步实现“采购-支付-审计”数据互通;
3、能力建设:定期开展“穿透式审查+PDCA应用”专题培训,覆盖工程、采购、审计相关人员。
后续我们将围绕“第五篇:数字化赋能篇《低成本高适配:县区属国企内控数字化的落地路径与工具选择》” 展开深入探讨,敬请关注。
(作者:李树春,硕士研究生导师,拥有多年国企咨询经验及高级企业合规师资质。)
